根據設計及規范要求,梁柱節點處,當柱混凝土強度高于樓層梁板時,以混凝土強度50N/mm2為一級,凡柱混凝土強度等級高于梁板混凝土強度等級不超過一級者,梁柱節點處的混凝士可隨梁板混凝士一同澆筑,當超過一級的,梁柱節點核心區混凝土強度等級同本層框架柱。
施工時該梁柱節點核心區混凝土需要分兩次澆筑,先澆筑柱再澆筑梁,但是由于梁柱接頭鋼筋密,節點復雜,施工空間小,梁柱接頭高低標號混凝土的攔截問題是一個長期困擾施工的技術難題。
目前現場都是采用鋼絲網+焊接鋼筋頭固定進行攔截,但受限于施工困難,施工時間長,鋼絲網難以攔設到位,大量混凝土漿從梁側、梁底空隙部位流入梁中,導致梁底色差大,焊接鋼筋頭的焊渣掉落梁底模板上,清除困難,拆模后混凝土觀感質量差,同時由于焊接鋼筋攔截時不可避免對縱向受力鋼筋有所損傷,存在結構安全隱患。
適用范圍:
適用于梁柱節點處的混凝+強度等級超過一級,且框架梁縱向受力鋼筋橫向留有一定間隔,梁柱節點高低標號混凝土需采取攔截措施的。
工藝原理:

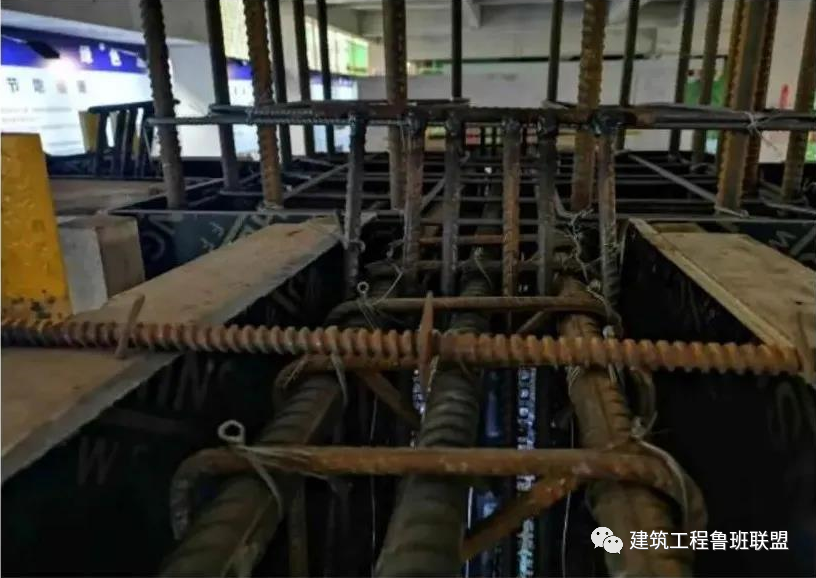

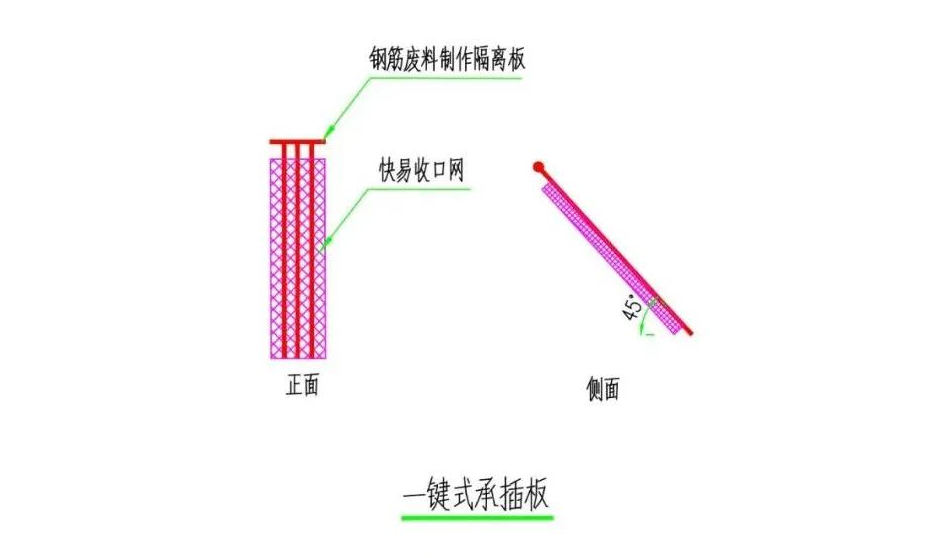

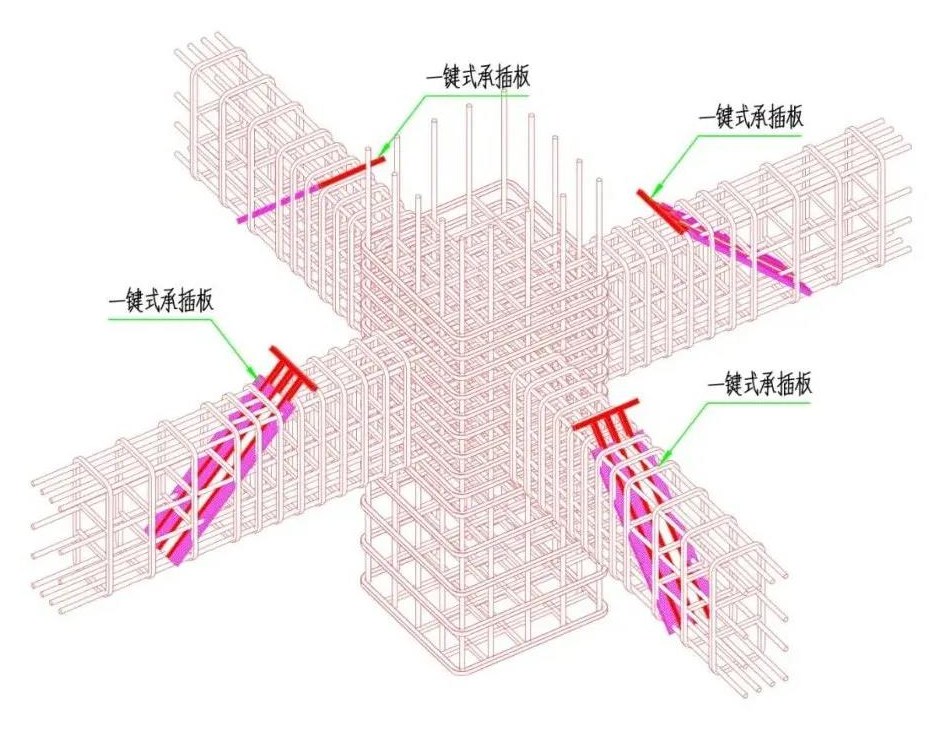

利用鋼筋廢料,根據框架梁截面尺寸和縱向受力鋼筋的橫向間隔等參數,制作梳子形鋼筋承插板,既根據上述參數在一根同梁寬的橫向鋼筋上焊接若干根豎向鋼筋。施工時根據設計及規范要求,在框架梁上距柱邊500mm的位置插入承插板,承插板向柱外側斜45°設置,采用扎絲臨時固定,承插板在靠近柱一側鋪設一層快易收口網。承插板兩側混凝土澆筑完成后,且在混凝土初凝前拆除臨時固定,將承插板拔出周轉使用。
工藝流程:
熟悉圖紙→制作鋼筋承插板→梁板鋼筋綁扎完成后安裝承插板→鋪設快易收口網→混凝土初凝前拔出承插板
操作要點:

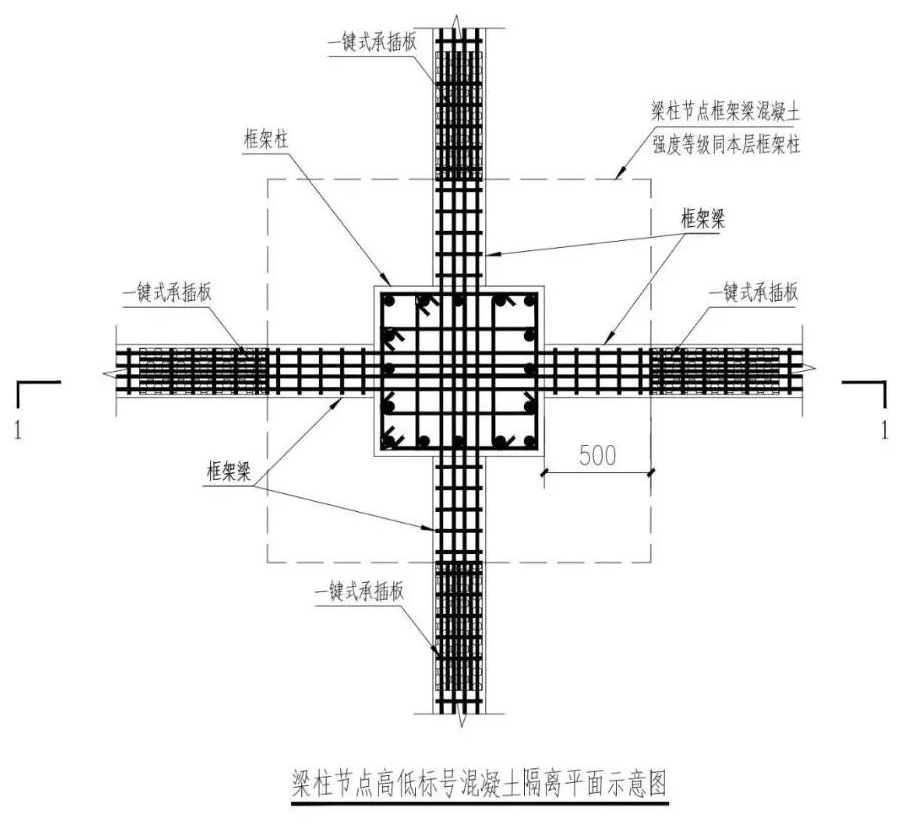

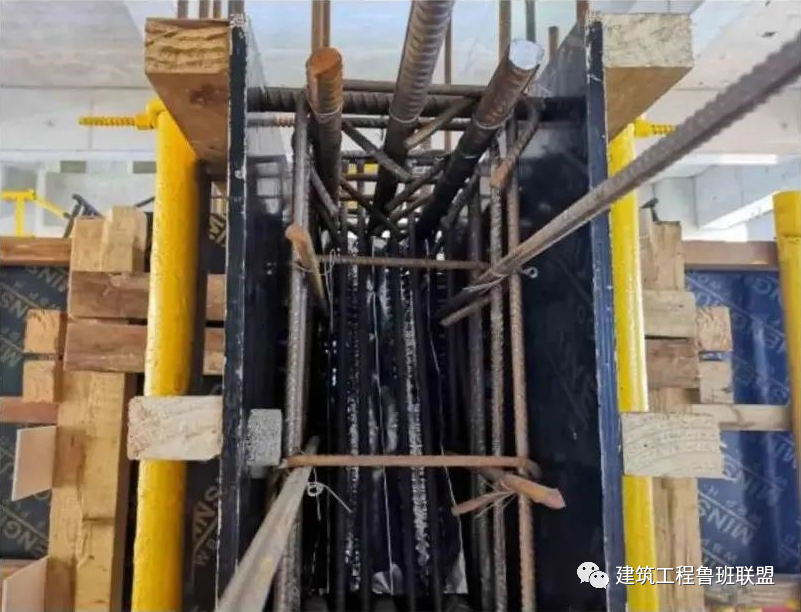

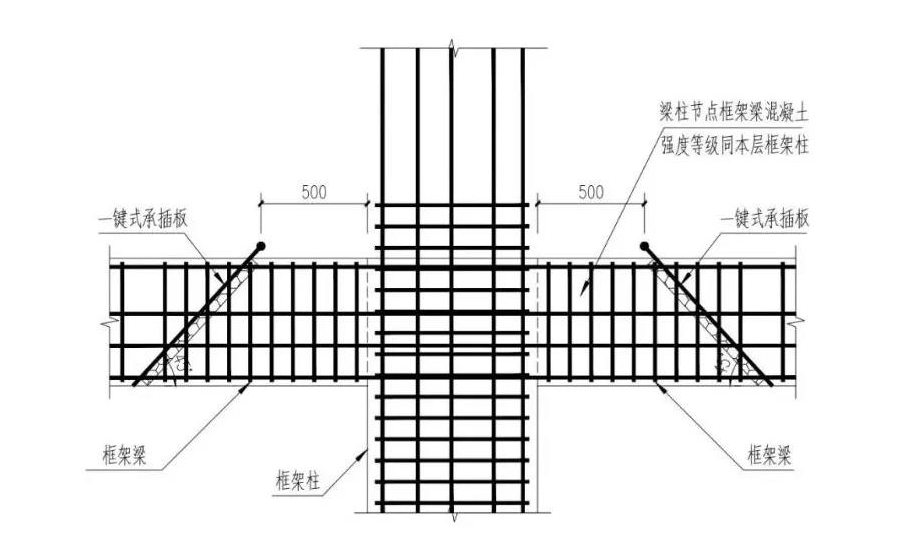

(1)根設計圖紙,需攔截部位的框架梁截面尺寸和縱向受力鋼筋的橫向間隔等參數,利用廢料鋼筋加工制作承插板;(2)攔截部位的梁板鋼筋綁扎完成后,在距柱邊500mm位置安裝承插板,承插板向柱外側斜45°插入,用扎絲將承插板臨時固定在梁板鋼筋面上;(3)承插板固定后,在靠近柱一側鋪設一層快易收口網;(4)混凝土施工先澆筑梁柱節點核心區高標混凝土,再澆筑梁板低標號混凝土,兩側混凝土澆筑完成,且混凝土初凝前,拆除承插板臨時固定并拔出。
綜合效益:
(1)施工方便,現場可操作性強;安裝速度快、操作靈活、方便;操作便捷,勞動強度低,降低人工成本;(2)工藝簡潔,能夠有效減少高標號混凝土的浪費更能防止低標號混凝土串入高標號,質量易保證;(3)承插板利用廢料鋼筋制作,可重復使用,經濟環保。
